项目速递|大芦线3标首次大体积混凝土浇筑——水闸闸室北边联底板圆满完成

点击:

交通组织复杂
温控要求严格
沿海环境恶劣

4月13日19点59分
上海规模最大的内河航运枢纽工程
上海市重大工程——
大芦线东延伸航道整治工程3标段

顺利完成水闸闸室北边联底板
2294m³大体积混凝土浇筑
标志着工程又一重大节点顺利完成
为水闸主体结构施工筑牢关键基础
为服务长三角一体化与临港新片区建设
注入强劲动力

工程意义——
河海直达的 “主通道”
防洪安澜的 “生命线”
        本工程是上海市“十四五”综合交通重点项目,也是上海规模最大的内河航运枢纽工程,地处浦东新区大治河出海口,紧邻临港新片区与长三角一体化发展前沿,既是内河航运通江达海的关键节点,更是河口地区防洪御咸的重要 “屏障”。

        本工程集航运、防洪、生态于一体,工程建成后,将实现内河集装箱船舶“河海直达”,单程缩短航程约70公里,大幅提升航运效率,强化上海国际航运中心集疏运能力,年经济效益可达约18亿元,有力助推临港新片区建设与长三角一体化发展。同时,工程可显著提升区域防洪排涝能力,有效抵御极端天气与风暴潮威胁,保障沿岸安全。通过护坡绿化、水系连通及疏浚土规范处置,进一步优化水动力条件、改善区域水质与生态环境,实现航运发展、防洪安全与生态保护协同共进。

工程挑战——
精准温控的 “调节阀”
工程质量的 “压舱石”
        本工程由上水大禹4904团队承建。本次浇筑是大芦线3标首次大体积混凝土施工,施工期间,项目团队面临交通组织复杂、温控要求严格、沿海环境恶劣等多重挑战。

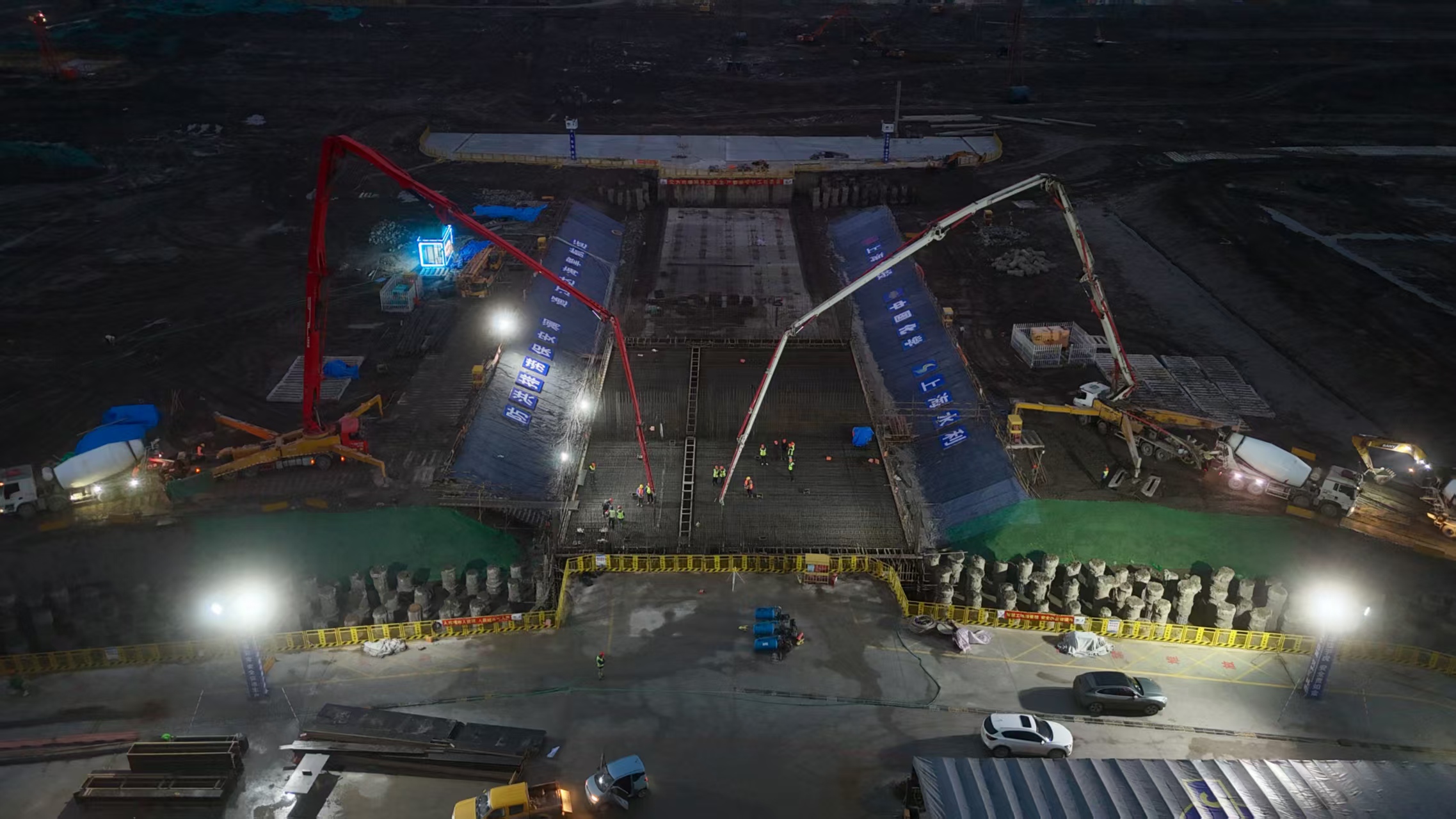

交通组织复杂:精细调度保连续混凝土运输所经的东乐路、滨果公路等路面狭窄,其中一段单行道长达2公里,且大芦线多标段施工同时通行,极易出现拥堵延误。本次连续浇筑26小时,项目团队安排专人全程值守调度,搭配无人机巡视系统动态巡查,实行错峰运输机制,全力保障混凝土连续供应,231车次混凝土罐车按时进场,避免冷缝产生,确保浇筑作业不间断。

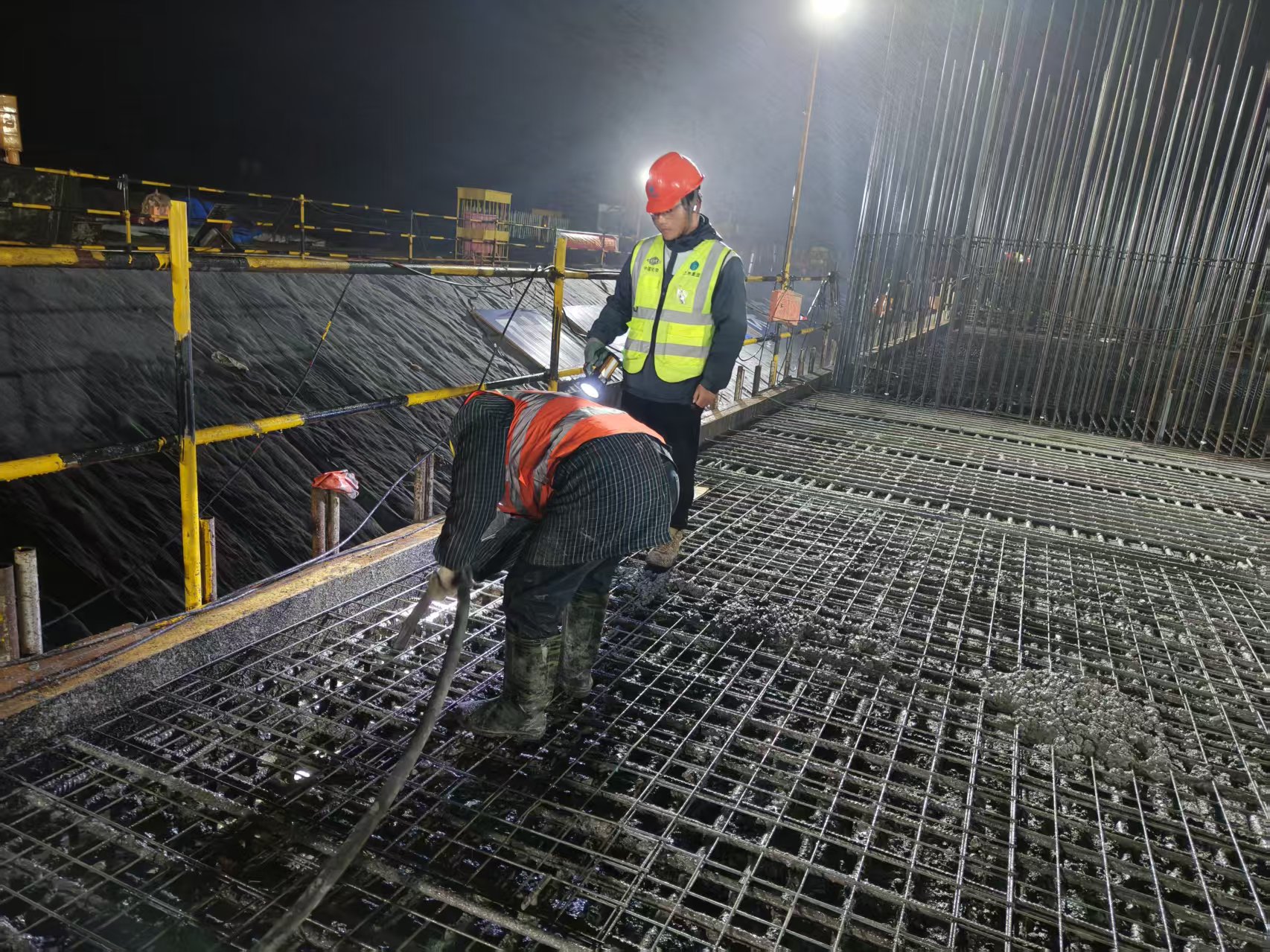

                              泵车浇筑                                                                  罐车交通组织
        温控要求严格:智慧温控防裂缝。本次浇筑底板长41.3m,宽24m,浇筑最厚处2.7m。针对大体积混凝土易开裂的温控难题,项目团队深度应用智慧建造技术,将智能温控系统与数字孪生技术有机融合,构建全流程智能化管控体系。依托智能温控平台实时监测混凝土内部温度,精准调控冷却系统运行,配合集成式温控装置强化控温效果;严格遵循规范标准,精准把控浇筑节奏与施工质量,全方位筑牢底板质量防线,为后续工程推进奠定坚实基础。

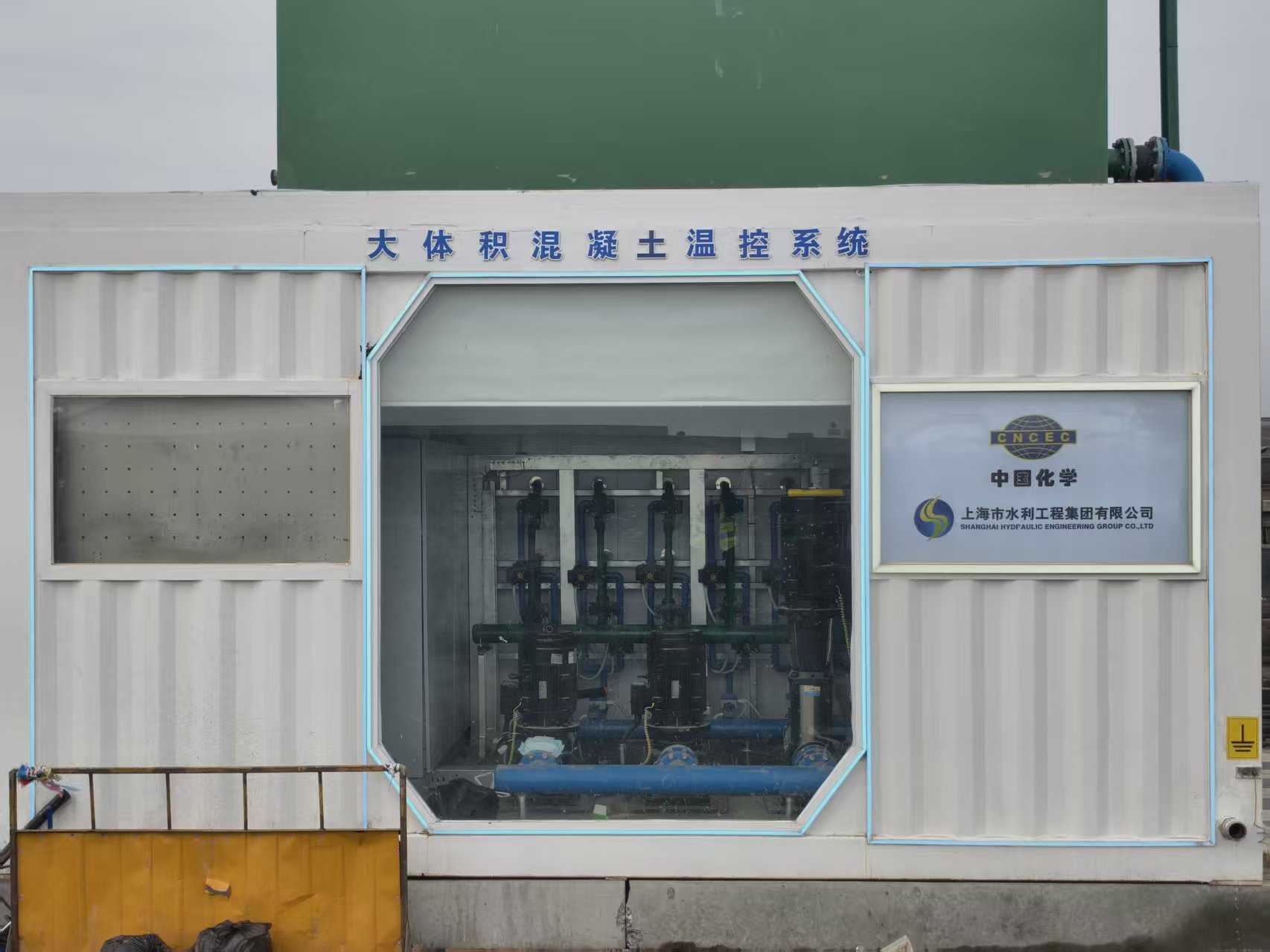

                              集成式温控装置                                                       监测混凝土温度变化

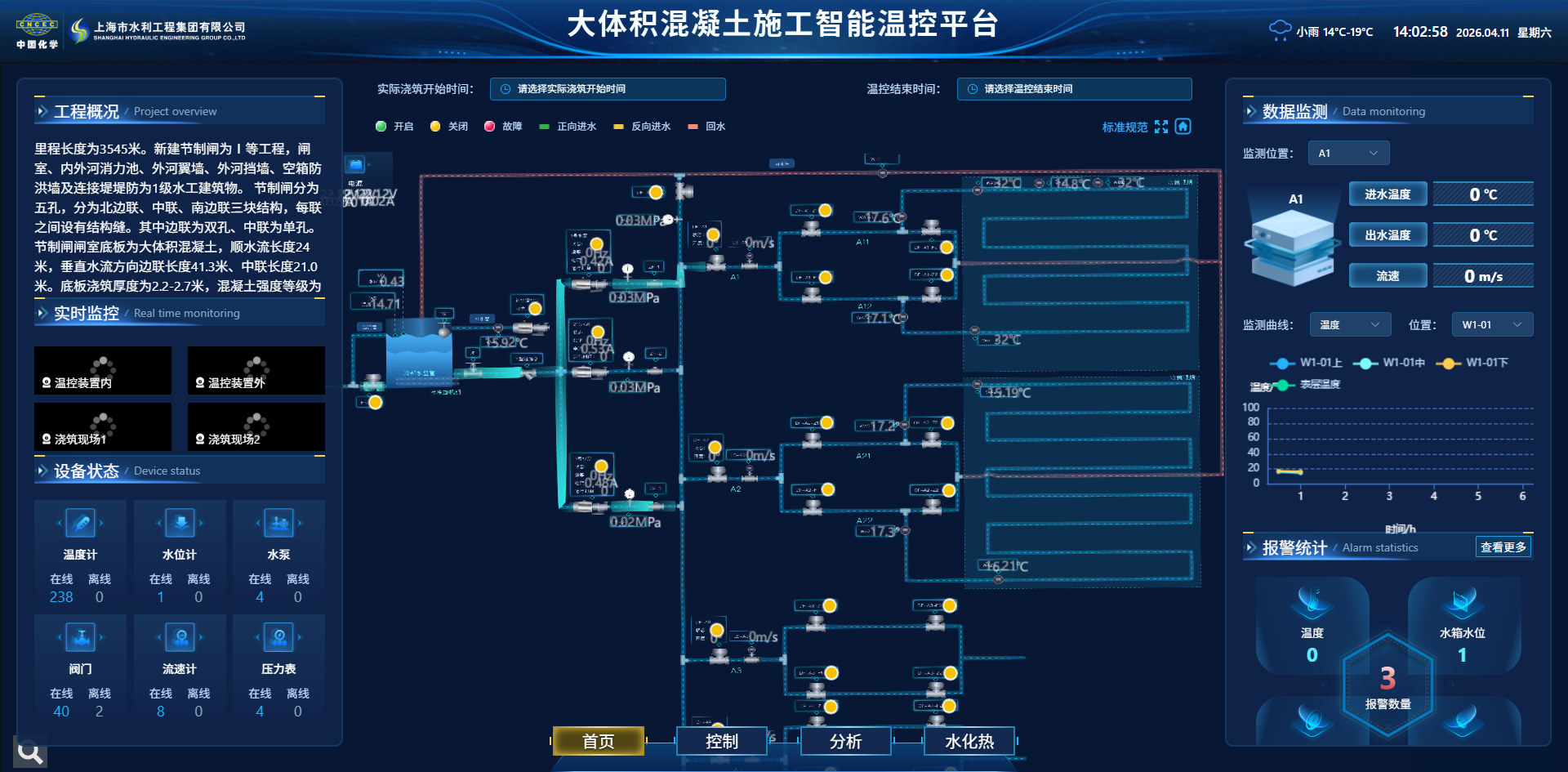

                     大体积混凝土施工智能温控平台                                     温度实时监测

        沿海环境恶劣:“三铁精神筑精品施工现场距离现状一线海塘大堤向海上延伸6公里,工程直面开阔江面,自然条件恶劣,大雾、大风、寒潮等极端天气频发,有效作业时间短。昼夜温差大,海风咸湿,体感差,现场信号差,通信不便。项目团队充分发扬“三铁”精神,主动担当、迎难而上、战天斗地,直面现场恶劣施工环境,全方位、全过程严把施工质量关,以实干笃行筑牢海上精品工程。
工程所处环境

工程实施——
责任落实的 “紧箍咒”
安全管控的 “护身符”
        为将本工程建设为精品工程,项目团队从严验收钢筋、模板等核心材料与构件,围绕“人机料法环”梳理准备清单,安排专人整平夯实现场道路、排查电路与机械隐患、完善应急措施,向施工班组详细交底施工工艺、浇筑顺序与操作规范,守牢质量管控底线。

施工人员交底
       参建各方严格按照大体积混凝土浇筑方案,落实浇筑过程中的各项工作。聚焦关键环节,严格验收隐蔽工程,核查混凝土进场检验报告,全程监控浇筑、振捣质量,杜绝蜂窝、麻面、空洞等问题。重点盯防大体积混凝土温控环节,落实各项防裂措施,层层压实责任、细化管控举措,以高标准施工推动项目高效有序推进。经过累计26小时的连续作业,圆满完成本次任务,整个浇筑过程组织有序、管控到位。

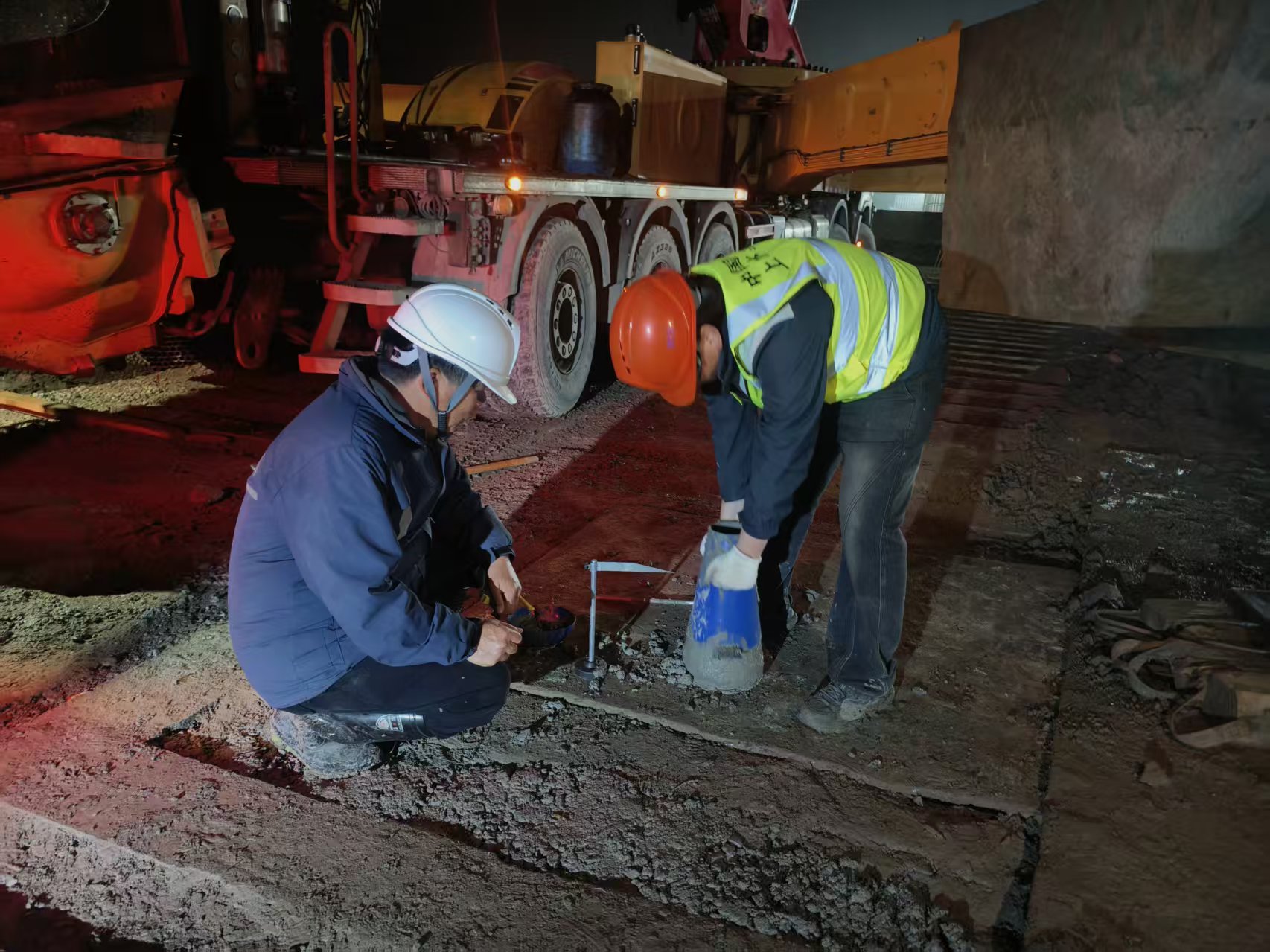

                      塌落度检测                                                                     混凝土振捣

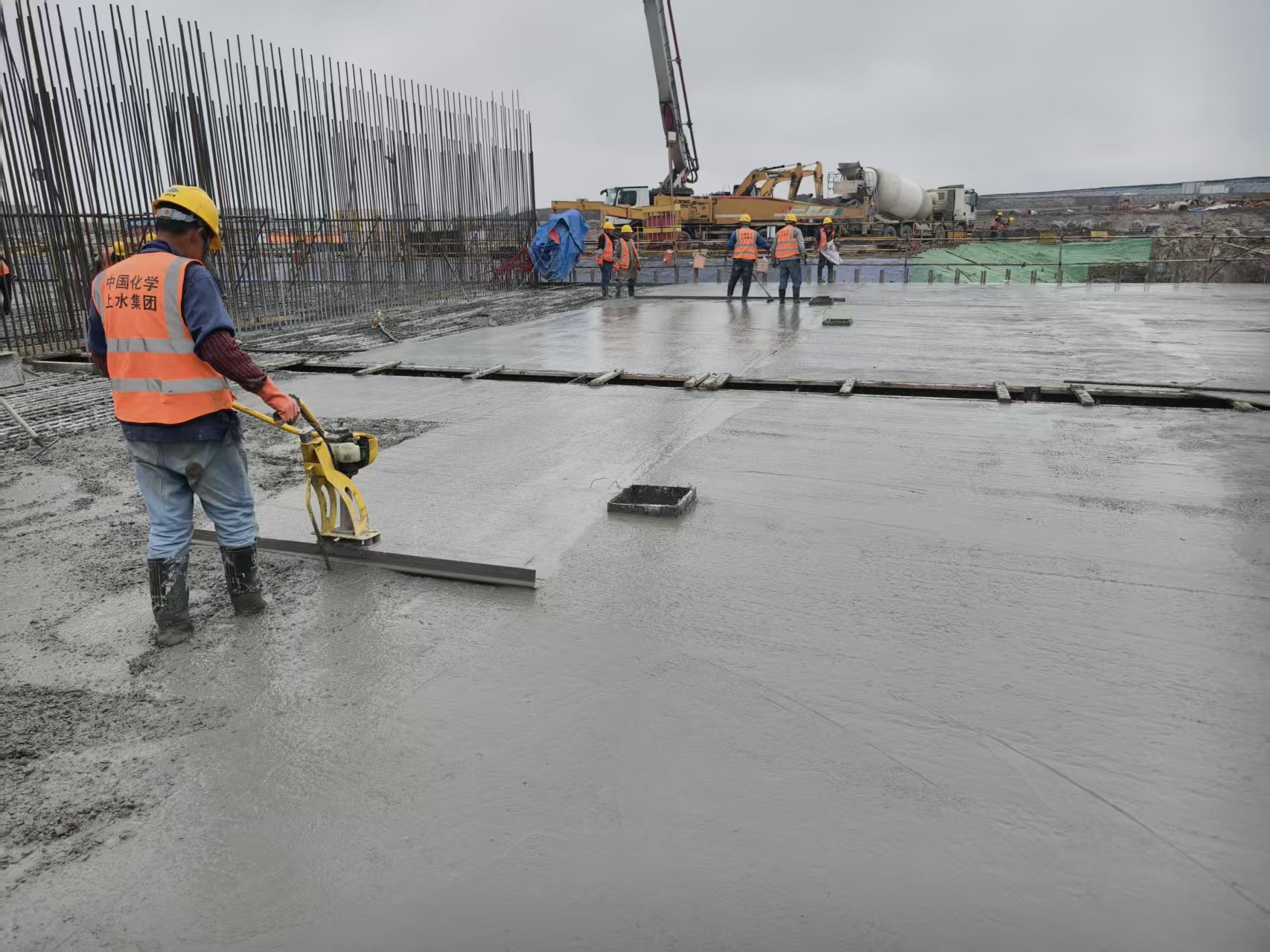

                     混凝土整平                                                                     覆盖、养护
       此次水闸闸室北边联底板浇筑圆满完成,离不开行业主管部门的关心指导和各参建单位的协同发力,更彰显了上水大禹4904团队“铁人 铁律 铁军”的“三铁”精神,极大鼓舞了全员士气,为下阶段工程建设凝聚起更强信心。

       下阶段,上水集团将以完成此次重大节点为契机,稳步推进后续工程建设,为上海城市高质量发展与区域建设贡献更大力量。
